Compte-rendu d'activité 2019

SYNDICAT DÉPARTEMENTAL DES ÉNERGIES DE LA MANCHE

2.3. Perspectives et enjeux

Enedis poursuivra en 2020 la mise en œuvre de sa politique de maintenance des réseaux, de renouvellement du patrimoine et d'amélioration de la qualité et de la sûreté d'alimentation.

Les perspectives et les principaux enjeux de la gestion du patrimoine sont :

  • faciliter la transition énergétique en raccordant les infrastructures de recharge des véhicules électriques (IRVE) et en gérant la production décentralisée (Schémas Régionaux de Raccordement au Réseau des Énergies Renouvelables - S3REnR) ;
  • accompagner les grands projets pour optimiser le développement des réseaux et préparer les infrastructures nécessaires pour répondre aux ambitions futures des territoires et des métropoles ;
  • améliorer la résilience des réseaux ruraux vis-à-vis de l’ensemble des aléas, en investissant en priorité dans les territoires les plus en écart afin d’améliorer durablement la qualité de fourniture. Pour les zones rurales, l’objectif est de réduire l’exposition des réseaux aux aléas climatiques et d’accroître leur fiabilité en combinant de façon équilibrée les actions de sécurisation du programme Plan Aléas Climatiques (PAC) et les actions de fiabilisation du programme de Rénovation Programmée (RP). Des efforts d’automatisation compléteront ces programmes pour accroître la réactivité et permettre une réalimentation rapide du plus grand nombre de clients en cas d’incident. Sur chaque territoire concerné, ces actions seront coordonnées avec celles de l’autorité concédante ;
  • sécuriser l’alimentation des grandes agglomérations en cas d’incident en poursuivant le programme de sécurisation des grands postes urbains dans les zones urbaines denses, en développant les programmes réduisant la sensibilité des réseaux aux inondations ;
  • poursuivre, en zone urbaine, les investissements de renouvellement des câbles souterrains HTA et BT d’anciennes technologies. En 2020, Enedis accentuera ces investissements sur les portions de réseaux souterrains HTA et BT qui le nécessitent, dans les agglomérations où sont constatés des taux d’incidents élevés ;
  • poursuivre la dynamique de croissance des investissements visant au renouvellement des composants les plus sensibles des postes sources ;
  • répondre aux problèmes ponctuels de qualité localisés.

La stratégie d’investissement sur les réseaux en HTA est un facteur clé d’amélioration de la desserte en électricité. La coordination des investissements d'Enedis avec les travaux prévus par l’autorité concédante est nécessaire pour en optimiser l’efficacité.

Le diagnostic technique, les enjeux de développement et les priorités d’investissement

Les conférences instituées par l’article 21 de la loi NOME sont un lieu de partage et de dialogue entre les différents maîtres d’ouvrage en vue de répondre aux objectifs de sécurisation et d’amélioration de la qualité.

Ce dialogue concernant la définition des priorités d’investissement se développe également dans le cadre de relations contractuelles soutenues entre l’autorité concédante et le concessionnaire.

Pour répondre aux principaux enjeux soulignés lors de la 8ème conférence départementale NOME, Enedis poursuivra ses investissements d’amélioration de la qualité de fourniture dans la Manche en 2020.

  • Poursuite du plan aléas climatiques pour fiabiliser le réseau HTA dans les secteurs les plus vulnérables
  • Renouvellement des antennes HTA aériennes de section 37,7²
  • Remplacement des réseaux souterrains obsolètes
  • Augmentation du nombre d’organes de manœuvre télécommandés (OMT) placés sur le réseau afin de réduire le temps de coupure subi par les usagers en cas d’incident
  • Traitement des départs en contrainte de tension (dédoublement des départs existants)
  • Adaptation des réseaux HTA en prévision de la mise en service de nouveaux postes sources
  • Renforcement du programme de remplacement des supports bois en HTA
  • Construction du poste source de Ger
  • Construction du poste source de Gouville-sur-Mer
  • Construction du poste source de Le Guislain

Enedis poursuivra également son programme de rénovation programmée des ouvrages (ex PDV).

En 2020, 31 départs bénéficieront d’une remise à niveau suite au diagnostic complet effectué par les équipes d’Enedis.

La coordination des efforts d’investissement d’Enedis et de l’autorité concédante au plan local

Aux investissements d’Enedis évoqués précédemment s’ajoutent les travaux réalisés sous la maîtrise d’ouvrage de l’autorité concédante.

Au plan local, Enedis et l’autorité concédante ont une démarche coordonnée qui s’est concrétisée au travers de réunions et de conventions.

Sur le territoire de la concession, les principales réalisations attendues sont les suivantes :

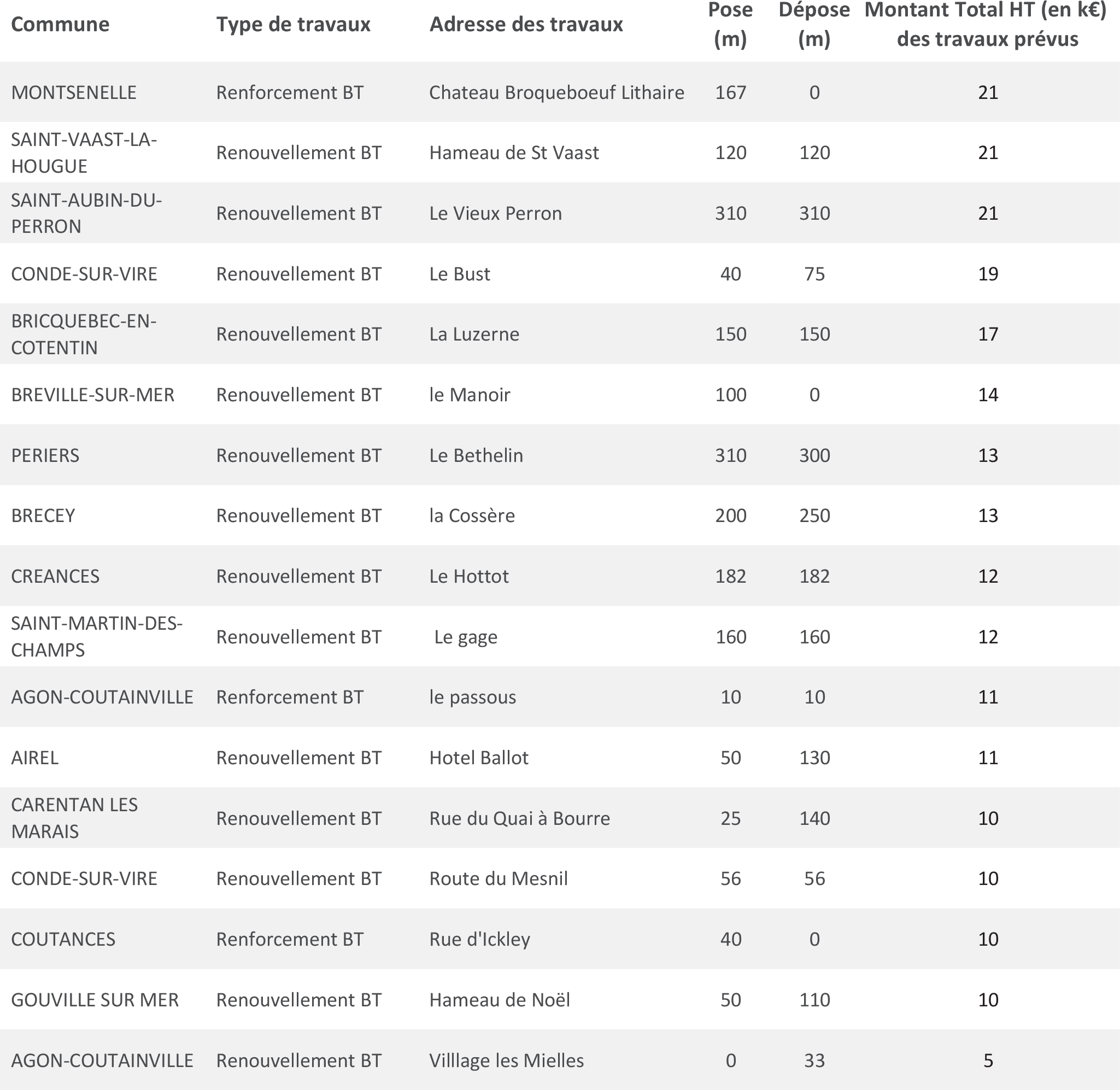

TRAVAUX SUR LE RESEAU BT
TRAVAUX SUR LE RESEAU BT
TRAVAUX SUR LE RESEAU BT (Suite)
TRAVAUX SUR LE RESEAU BT (Suite)
TRAVAUX SUR LE RESEAU HTA
TRAVAUX SUR LE RESEAU HTA
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
TRAVAUX SUR LE RESEAU HTA (Suite)
